一、鄭州水泥穩定碎石路面基層的施工

1、一般要求

(1)開始攤鋪的前一天要進行測量放樣,按攤鋪機寬度與傳感器間距,一般在直線上間隔為10m,在平曲線上為5m,做出標記,并打好導向控制線支架,根據松鋪系數算出松鋪厚度,決定導向控制線高度,掛好導向控制線,用于控制攤鋪機攤鋪厚度的控制線的鋼絲拉力應不小于800N。

(2)下層水泥穩定碎石施工結束7天后即可進行上層水泥穩定碎石的施工,建議兩層水泥穩定碎石施工間隔不宜長于30天。

2、混合料的拌和

(1)開始拌和前,拌和場的備料應能滿足3~5天的攤鋪用料。

(2)每天開始攪拌前,應檢查場內各處集料的含水量,計算當天的配合比,外加水與天然含水量的總和要比最佳含水量略高,實際的水泥劑量可以大于設計確定的水泥劑量,但是,實際采用和現場抽檢的水泥劑量應符合施工要求。

(3)每天開始攪拌之后,出料時要取樣檢查是否符合設計的配合比,進行正式生產之后,每1~2小時檢查一次拌和情況,抽檢其配比含水量是否變化,高溫作業時,早晚與中午的含水量要有區別,要按溫度變化及時調整。

(4)拌和機出料不允許采取自由跌落式的落地成堆,裝載機裝料運輸一定要配備帶活門漏斗的料倉,由漏斗出料直接裝車運輸,裝車時車輛應前后移動,分三次裝料,避免混合料離析。

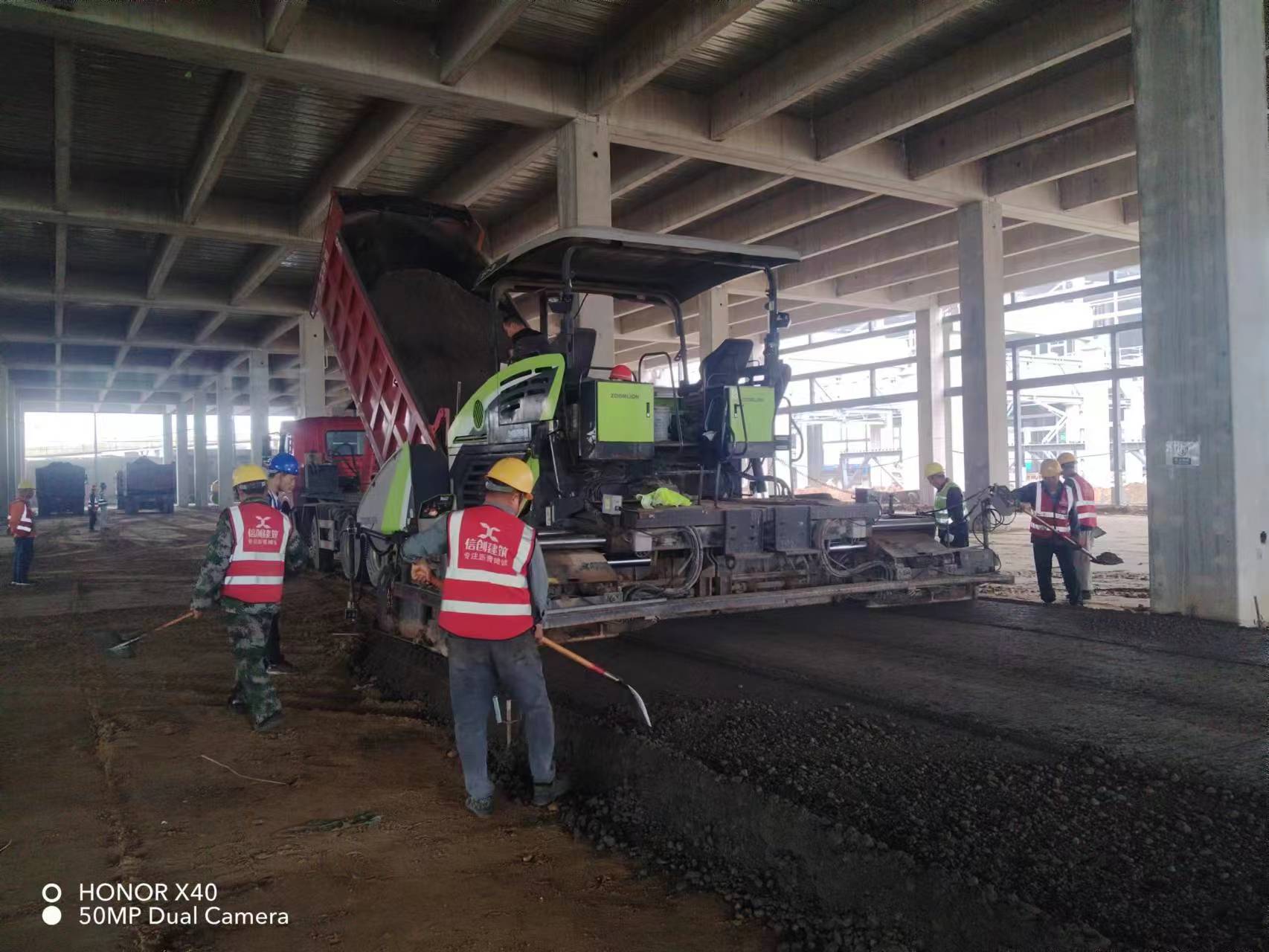

3、混合料的攤鋪

(1)清除表面的浮土、積水等,攤鋪前應將作業面表面適當灑水濕潤。

(2)攤鋪前應檢查攤鋪機各部分運轉情況,而且每天堅持重復此項工作。

(3)調整好傳感器臂與導向控制線的關系嚴格控制基層厚度和高程,保證路拱橫坡度滿足設計要求。

(4)攤鋪機宜連續攤鋪,如拌和機生產能力較小,在用攤鋪機攤鋪混合料時,應采用最低速度攤鋪,禁止攤鋪機停機待料,根據經驗,攤鋪機的攤鋪速度一般宜在1m/min左右。

(5)基層混合料攤鋪應采用兩臺攤鋪機梯隊作業,前后應保證速度一致、攤鋪厚度一致、松鋪系數一致、路拱坡度一致、攤鋪平整度一致、振動頻率一致等,兩機攤鋪接縫平整。

(6)攤鋪機的螺旋布料器應有三分之二埋入混合料中。

(7)在攤鋪機后面應設專人消除細集料離析現象,特別應該鏟除局部粗集料蜂窩,并用新拌混合料填補。
