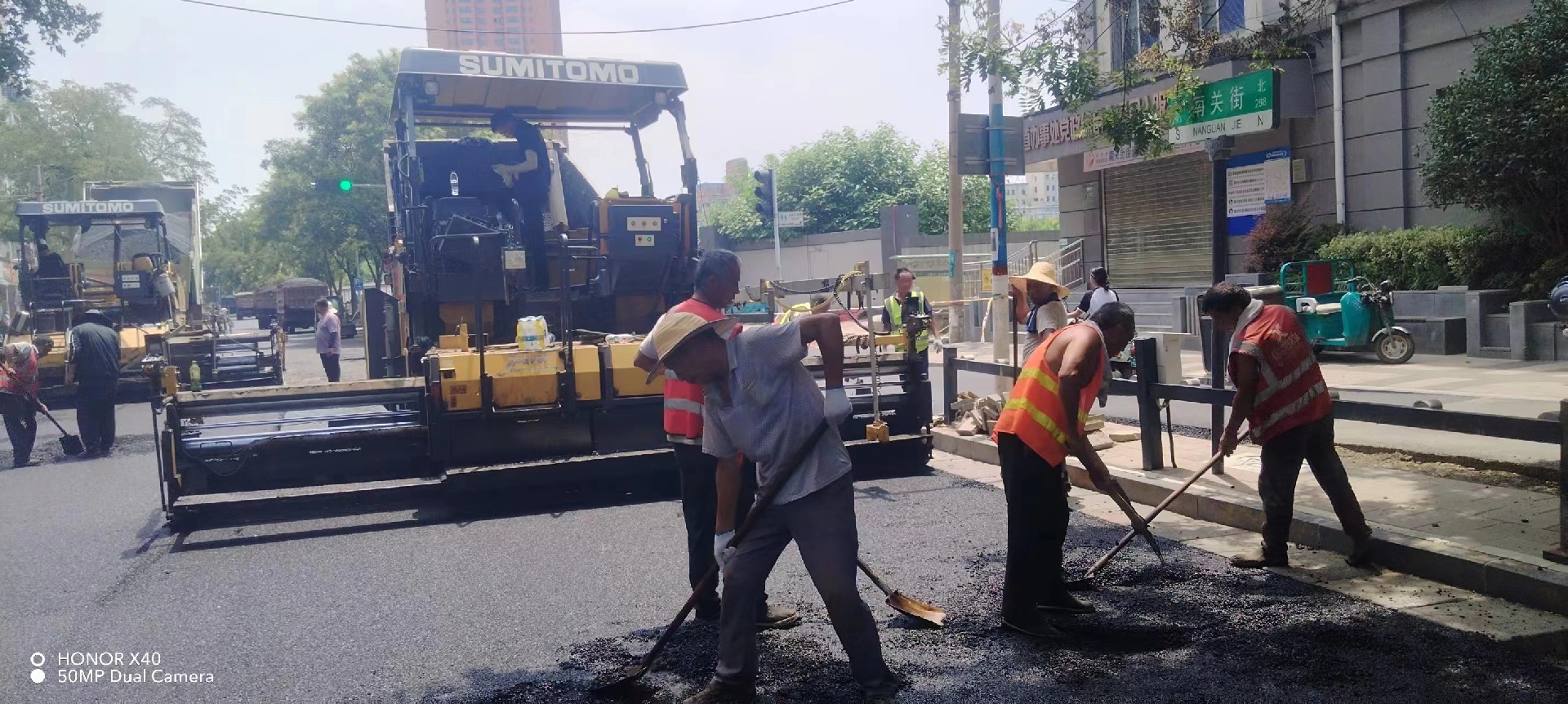

鄭州SBS改性瀝青施工方案1、起訖點施工預熱灑布耙,調整灑布車噴灑寬度,在起止點放置寬于灑布寬度50-100cm長度不小于2m的紙片或隔離布,以保證起止位置邊線垂直,不發生重疊灑布。將裝好的灑布車開至施工起點,調整灑布車的噴嘴,按照預定的路線灑布量進行噴灑。對于灑布車不均勻的地方和灑布量檢測點,應人工及時補灑。2、...

鄭州SBS改性瀝青施工方案

1、起訖點施工

預熱灑布耙,調整灑布車噴灑寬度,在起止點放置寬于灑布寬度50-100cm長度不小于2m的紙片或隔離布,以保證起止位置邊線垂直,不發生重疊灑布。

將裝好的灑布車開至施工起點,調整灑布車的噴嘴,按照預定的路線灑布量進行噴灑。對于灑布車不均勻的地方和灑布量檢測點,應人工及時補灑。

2、碎石封層施工

根據試驗段得到的灑布參數,調整灑布車儀表,進行正常撒布,應保證勻速直線行駛。

對于局部碎石撒布量不足的地方,應人工彌補。

在靠近中央分隔帶和邊緣10-20cm左右的寬度,在不影響攤鋪機械運行的位置可以不撒碎石,便于層間的黏結。

在撒布碎石施工中,為了保證撒布的均勻性,應注意撒布車輛的啟動階段、縱橫向交接的位置,不能出現重疊和漏撒現象,如造成局部重疊,應在膠輪碾壓前,采用人工清理的方法將多余的碎石清掃干凈。

3、碾壓及成型

碾壓采用26-30噸輪壓路機碾壓。在撒布后立即進行碾壓,碾壓的速度控制在2.0-2.5km/h,膠輪壓路機來回碾壓2-3遍,碾壓過程中壓路機不得隨意剎車或掉頭。

碾壓成型后,用清掃設備清掃表面的浮石,以防止飛石。

4、接縫

橫向接縫對橫向接縫,放置寬于灑布寬度50-100長度不小于2m的紙片或隔離布或油毛氈,待灑布完成后,將其取走,保證橫向接縫垂直。在保證不漏灑的情況下盡量不使接縫重疊過長。避免橫縫處出現不平整或油包。

縱向接縫對于縱向接縫在不漏灑的前提下,盡可能的少重疊。瀝青灑布重疊部分控制在5-10cm,對縱向接縫,應在先做封層一側暫留10cm左右寬度不撒布碎石,待另一側封層時沿預留瀝青邊緣進行同步碎石撒布。
